清单变更或类似项目怎么快速组价

工程做好后,设计单位或招标单位重新发了清单,有工程量的变化和清单的增减。(或是相同类似项目)

是不是需要重新套定额组价呢?


不需要完全重新做,今天就给大家讲一下两种快速的方法:

套用单价-本工程单价套用.

在做好的工程项目里面清单下面导入变更清单或新项目清单。

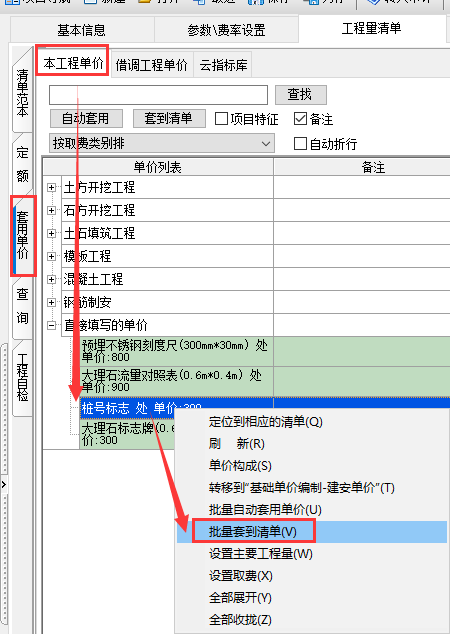

清单导入完成后使用套用单价功能批量自动套用单价.

右键批量自动套用,这里只套用有定额单价


建筑工程中的手填单价逐一批量去套用到清单,也可手动输入相同的批量套用


设备原价也可以在原清单逐一右键套用单价-设备原价套用到其他清单


完成套用后删除原有清单保留新导入的变更清单或新项目清单。定额会自动复制下来.


套用单价-借调工程单价.

新建项目导入变更清单或新项目清单,在套用单价中借调工程单价中打开原工程项目。

右键批量自动套用,这里只套用有定额单价。


建筑工程中的手填单价逐一批量去套用到清单,也可手动输入相同的批量套用


设备原价就需要重新输入,输入时相同的设备可以右键套用单价-设备原价套用到其他清单,就不要重复输入设备价


以上就是清单变更或类似项目快速组价的方法,这样我们就不用再重复套定额了,对于没有套用的清单、设备原价、安装费等都需要重新检查组价计算。

如有疑问请咨询:18198151253(微信同号)
